【新聞稿】犧牲藻礁後 再犧牲白海豚?鯨豚調查違反技術規範 GPS 航跡大蓋牌

文/台灣蠻野心足生態協會、監督施政聯盟、看守台灣協會、苗栗縣環境保護協會和台灣健康空氣行動聯盟

中油預計耗資近400億元的「通霄至大潭第二條海底輸氣管線興建計畫」,上午在環境部進行環評審查,台灣蠻野心足生態協會、監督施政聯盟、看守台灣協會、苗栗縣環境保護協會和台灣健康空氣行動聯盟等團體召開記者會,怒批政府「犧牲藻礁後,再犧牲白海豚」!並揭露本案鯨豚生態調查公然違反「相鄰兩季應間隔45天」的法定規範,出現「3天跨春夏兩季」的荒謬做法;更蓄意隱匿78公里海管的GPS實際調查航跡,涉嫌蓋牌黑箱。

環團並強烈譴責,2021年藻礁公投時經濟部斬釘截鐵稱此海管「絕不可行」強推三接,如今卻髮夾彎推動,證實當年政策說謊,千年藻礁白白犧牲。此案更涉嫌與台電重複投資、必要性矛盾且大搞假科學欺騙委員,環團強烈要求環評會拒絕閹割版報告,立即退回重編!

台灣蠻野心足生態協會研究員郭佳雯對「通霄至大潭第二條海底輸氣管線興建計畫」鯨豚生態調查的「程序合法性」與「科學數據真實性」提出嚴厲質疑,強調本案調查報告存在兩大根本性的法規與科學瑕疵。

第一,本案鯨豚調查頻率與間隔,公然違反法定規範,程序應予退回。

依據環境部海洋生態評估規範規範,海洋生態背景調查「相鄰兩季之調查時間應至少跨越一個半月(45天)之時程」。其立法初衷,是為了防範開發單位進行短期內、集中式的無效調查。然而,檢視本案環說明書第6-356頁之「表6.4.5-6、調查努力量表」:

  • 開發單位在 112 年 4 月 29 日(春季)進行調查,竟然在 3 天後的 5 月 2 日即進行夏季調查。
  • 7 月 17 日(夏季)調查完畢後,僅隔 24 天(8 月 10 日)即進行秋季調查。

連續兩個相鄰季節的調查轉換,完全未跨越一個半月(45天)的法規紅線。這種在季節交替邊緣「拼湊出海次數」的數據,在統計學上完全不具備四季生態的代表性,程序上已屬實質違法。

附錄中的鯨豚調查努力量表的備註中表明,每次調查的有效航跡必須大於穿越線總長度的 50%,且船速、浪高小於1公尺、蒲氏風級小於4級、偏離距離都有嚴格硬性限制。本案112年8月10日調查浪高1米,風級達到4級,顯然已經無法達到鯨豚觀測的有效調查。開發海域周邊中有露脊鼠海豚出沒,擱淺紀錄亦為最高,風浪太大、船速太高皆無法觀測到脆弱的露脊鼠海豚。

第二,開發單位蓄意隱匿「實際出海航跡圖」,科學數據涉嫌蓋牌,無法核實。

本計畫海管施工長達 78 公里,其海管鋪設、拋石工程及水下噪音對一級保育類臺灣白海豚、露脊鼠海豚的衝擊是「帶狀且大範圍」的。然而,本案圖6.4.5-1「鯨豚調查穿越線圖」僅提供規劃中的 A、B 兩條測線,拒不提供實際調查船的 GPS 航跡圖。

過去本案執行單位即曾有未跑完施工影響範圍的不良紀錄,如今竟直接將航跡圖隱匿。在缺乏 GPS 軌跡點原始資料的情況下,外界與委員根本無法核實表列之「有效努力里程與時間」是否真實、抑或是流於數字遊戲。

依據規定,調查區域如無既有之生態資料可供分析,應進行較密集且準確之生態調查。中油如今用「3天跨季」的違法程序、浮報無效趟次、以及「隱匿航跡」的黑箱手法來敷衍環評,絕對應不予通過!

苗栗縣環境保護協會理事長陳祺忠表示,大潭三接的中油弊案,把"國家建設當成為官商勾結的最好路徑,將人民的納稅錢放在自己口袋"這作法,又再揭露一次給社會大眾看!

在少數開放審查的環評程序裡面,對其的公益性、必要性的討論和監督必須要強化,其預算合理性也應該要為人民把關,而相關的不肖業者應該是永遠不得參與公共工程的標案,也要注意相關人等再創立新工程公司繼續投標之問題。目前建立聯通管線,恐怕是為了台海戰爭發生時,天然氣斷氣問題,其發生機率是極低的,有必要花費巨額,破壞近海生態來建置嗎?我個人是抱持著反對的態度!

看守台灣協會秘書長謝和霖表示,中油以穩定天然氣源的理由,打算興建第二條由通霄至大潭的天然氣海管,但連接至通霄的天然氣海管已有三條,未來規劃中與興建中的海管(包括本案海管)還有四條,如此高度集中於通霄,一旦當地海床發生變動或者通霄轉輸中心遭到天災或人為破壞,將對全國天然氣輸送的穩定性帶來嚴重衝擊。本案海管不僅因為通過白海豚保護區而衝擊其棲息環境,且未詳實調查評估海洋環境及其對海管可能帶來之影響,以及一旦海管因此受到損壞,對生態環境與氣候帶來之衝擊。

這條長達78公里的海管,可能因為不均勻的海沙沈積而承受不均勻重力,導致管線變形洩漏;長期承接西部河川大量輸沙而形成的砂質海床,也可能因為地震而土壤液化,導致置放海管處的海床塌陷,致海管變形損壞;越來越常通過台灣海峽的颱風,所帶來的強勁海流也會造成海床被嚴重沖刷甚至坍塌。2009年莫拉克颱風後,永安至通霄海管即曾發生週邊海床塌陷狀況,所幸即時發現補救,否則一旦管線受損洩漏,後果不堪設想。而上述風險喔會隨著全球暖化而越趨頻繁、強烈的極端氣候與地質活動而增加,導致我國能源韌性越趨薄弱。經濟及能源供應的無限制成長,不僅導致我國環境生態的惡化,賴以為傲的經濟發展,也正走在越來越細的鋼索上,呼籲環評委員審慎審查此案。

監督施政聯盟執行長許心欣指出,2017年三接環評及2021年藻礁公投案前,經濟部一再宣稱通霄到大潭的第二條天然氣輸氣海管不可行,硬要強行興建三接,後來施工確實造成大潭藻礁受損及生態健康不佳,藻礁依然成為三接案的犧牲品,就算外推也沒用!而經濟部和中油卻在2024年提出通霄-大潭第二條輸氣海管計畫,顯示此海管之必要性的論述與決策邏輯前後矛盾、昨非今是!原本不可行的計畫卻搖身一變亟具必要性?且須耗資近四百億元興建!中油才傳出三接工程預算嚴重灌水的弊案,這海管案又浮報了多少個億?

此案不僅嚴重低估 78 公里海管的海域衝擊,而且經過白海豚重要棲息環境,中油為了興建三接犧牲了大潭藻礁,現在又要興建海管,這次變成要犧牲瀕臨絕種的台灣白海豚?中油到底要破壞多少生態?此案政策前後矛盾,顯示當初興建三接的決策草率,況且還有生態調查不足、隱匿圖資等欺騙環評委員、藐視環評程序的嚴重問題,要求本案應優先檢視開發必要性及海陸環境衝擊,並追究隱匿資訊的責任。

藻礁公推動聯盟召集人潘忠政透過書面表示,要徹底戳破中油與經濟部多年來最無恥的謊言!

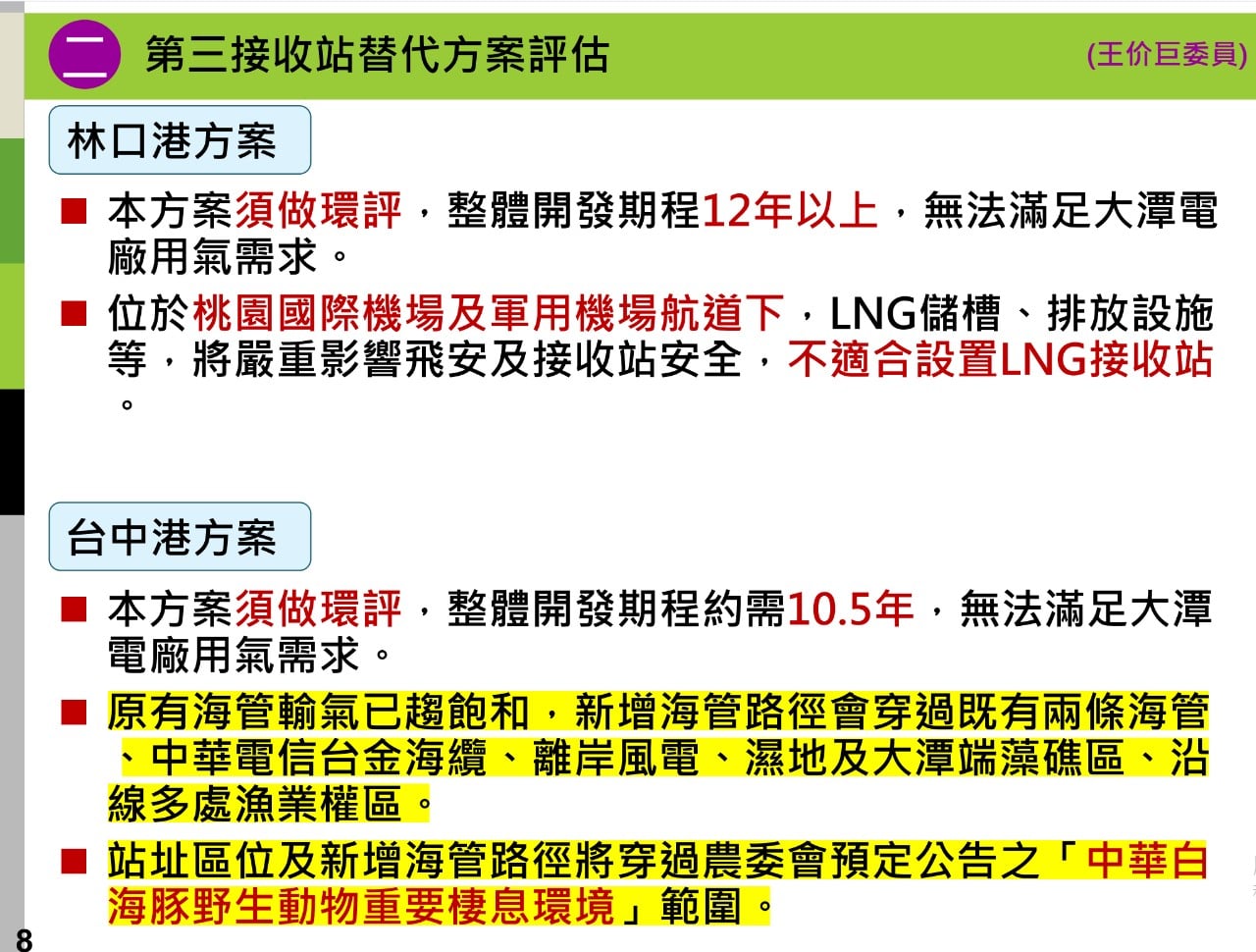

2017年三接環評時,民間團體就提出前瞻性的替代方案,要求從台中接收站再鋪設一條海管到大潭電廠。當時中油用盡各種荒謬的理由百般推託,斬釘截鐵地說「絕不可行」!(圖1)結果硬是強行興建三接,讓珍貴的千年大潭藻礁慘遭破壞,成為產官學合謀下的犧牲品!

更令人不齒的是,藻礁被犧牲了,中油竟然轉而宣布要建造這條當年被他們打入冷宮的海管!這豈非前後矛盾、謊言連篇?把台灣的珍貴生態當成隨意揉捏的兒戲,簡直惡劣至極!

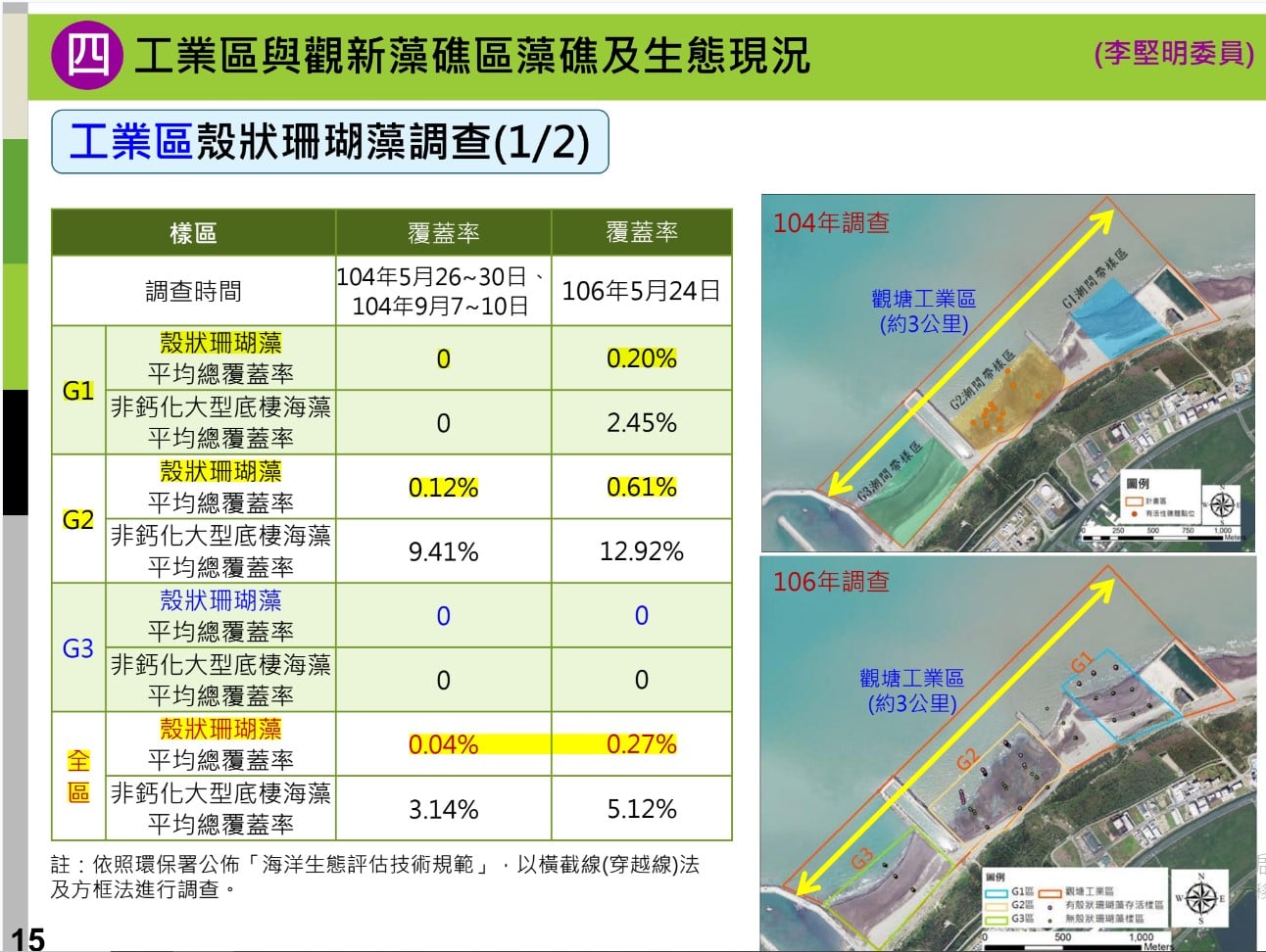

這種荒謬源自於根本失靈的環評制度。因環說書不是第三方公正單位撰寫的,充斥著為了護航開發而造假的黑箱資料!2017年三接環評時,中油為了掩蓋大潭藻礁的生態價值,在報告裡寫出大潭G1、G2區殼狀珊瑚藻覆蓋率只有「0.2%」和「0.61%」這種極其荒謬、踐踏學術專業的數字(圖2)!後來中油自己的學術團隊作調查,才證實當地殼狀珊瑚藻覆蓋率非常高,而G1、G2是附近最高的;不幸的是:現在卻因為三接工程的摧殘,正在逐漸降低!(圖3)

從當年的珊瑚藻覆蓋率造假,到今天白海豚調查「3天跨越春夏兩季」、GPS航跡大蓋牌,中油的【假科學、真黑箱】從未改變!這種騙局如果不被戳破,環評制度就只是產官學分贓的橡皮圖章,台灣的環境將永遠被這群騙子們蠶食鯨吞!

台灣健康空氣行動聯盟研究員趙慧琳表示,中油通霄大潭第二條海管開發從不可行變可行,除了政治誠信爭議和海洋生態保育矛盾,此天然氣管線工程,屬新建燃氣基礎設施,恐將遽增甲烷洩漏風險,令高鎖熱效應的甲烷溫室氣體排放,更形失控,不符合台灣2050年邁向淨零排放的法定氣候目標,亦將間接導致臭氧空污惡化驅勢,加重猝死的健康危害。

趙慧琳指出,全球升溫失控,極端氣候已是新常態。甲烷20年期鎖熱能力是二氧化碳86倍,三分之一的全球暖化,來自溫室氣體甲烷排放,燃氣基礎設施只要有3%的甲烷洩漏,就會抵消汰減燃煤的抗暖化紅利。以燃氣設施三十年的使用壽命估算,在2026年啟動的中油通霄大潭第二條海管開發環評如果通過,勢必成為成本無法回收的擱淺資產(stranded assets),更形同是將甲烷和二氧化碳的長期溫室氣體排放,牢固地鎖定在我們的電網中,嚴重加深了台灣對進口化石燃料的倚賴。如此燃氣擴大鎖熱的惡性循環,亦將延宕公正轉型再生能源的發展,政策掌舵的經濟部應責成中油退回此環評案。

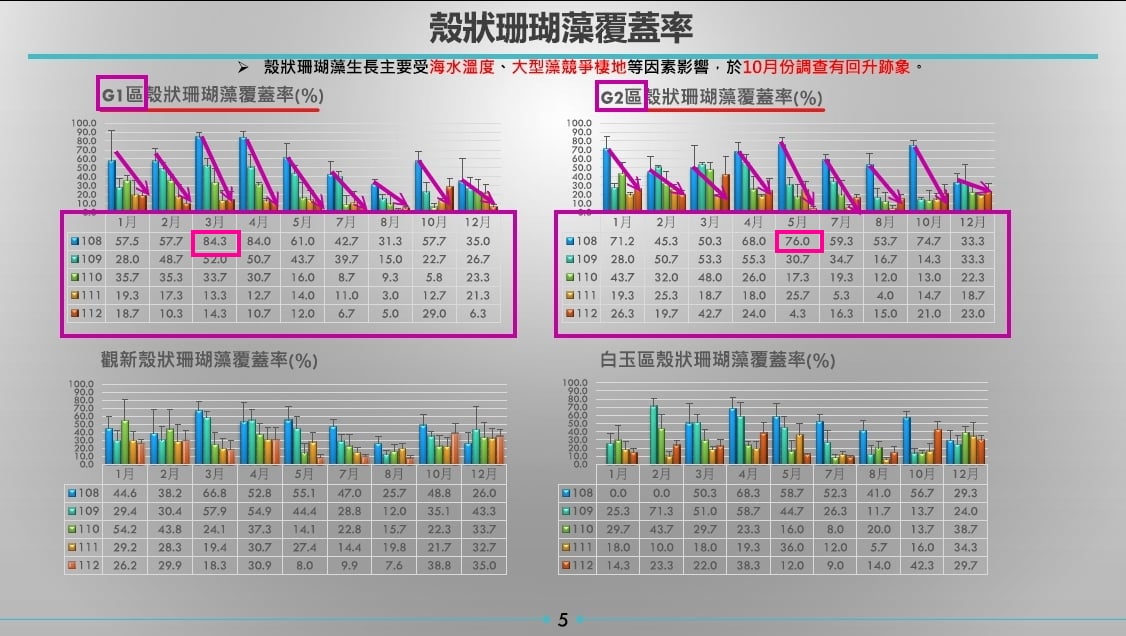

此為中油學術團隊調查資料,顯示大潭G1、G2,比附近的觀新藻礁和白玉藻礁的覆蓋率高。三接工程進行後,反而變低了。
